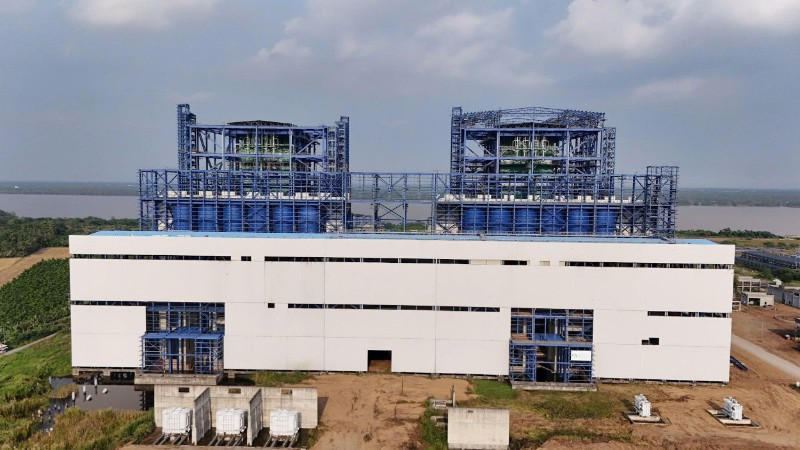

Toàn cảnh dự án Nhà máy Nhiệt điện Long Phú 1.
Toàn cảnh dự án Nhà máy Nhiệt điện Long Phú 1.

Bài 1: Huy động cao độ nguồn lực, tái khởi động dự án

“Hồi sinh” dự án Nhiệt điện Long Phú 1

Năm 2015, dự án Nhà máy nhiệt điện Long Phú 1 được khởi công với tổng mức đầu tư hơn 29.500 tỷ đồng, do Tập đoàn Công nghiệp-Năng lượng quốc gia Việt Nam (Petrovietnam) làm chủ đầu tư. Dự án do liên danh Power Machines (PM) của Nga và Tổng công ty cổ phần Dịch vụ kỹ thuật dầu khí (PTSC) làm tổng thầu EPC.

Tuy nhiên, đầu năm 2019, khi triển khai đạt gần 80% sản lượng, PM thông báo chấm dứt hợp đồng do lệnh cấm vận của Mỹ...

Với mục tiêu tiết giảm tối đa thất thoát tài sản, ngày 3/1/2025, Đảng ủy Petrovietnam ban hành Nghị quyết số 952, chỉ đạo các đơn vị đẩy nhanh thực hiện, hoàn thành dự án Nhà máy Nhiệt điện Long Phú 1 vào năm 2027. Nhà máy đi vào hoạt động sẽ cung cấp lên lưới điện quốc gia khoảng 7,8 tỷ kWh điện/năm.

Từng bước tự chủ kỹ thuật–thi công

Giữa tháng 7 vừa qua, Petrovietnam cùng Ban Quản lý dự án Điện lực dầu khí Long Phú 1 và các đơn vị thành viên đã ra quân, đẩy nhanh tiến độ thi công phần còn lại của kết cấu thép cho cả hai lò hơi, đánh dấu giai đoạn cao điểm thi công. Tâm điểm được các kỹ sư, người lao động tập trung triển khai là khu vực lắp đặt lò hơi - “trái tim” của nhà máy.

Kỹ sư Vũ Ngọc Tuấn, Phó trưởng phòng Thi công xây lắp (Ban Quản lý dự án Điện lực dầu khí Long Phú 1) cho biết, hơn 300 kỹ sư, công nhân của các đơn vị đang chia ca, kíp lắp đặt lò hơi và các thiết bị phụ trợ theo đúng kế hoạch. Tại lò hơi số 1, ngày 28/7, nhà thầu đã lắp đặt 6 ống góp bộ hâm, đến ngày 30/7 tiếp tục thi công module 3 của bộ hâm nước.

Tại lò hơi số 2, từ ngày 25/7 đã tiến hành lắp thiết bị áp lực (module 2 của bộ hâm nước). Theo kế hoạch, nhà thầu PTSC sẽ thử áp lò hơi số 1 vào ngày 15/5/2026 và lò hơi số 2 vào đầu tháng 6/2026, hai mốc tiến độ “đường găng” quan trọng đối với hành trình chạy thử tổ máy sau này.

Việc đàm phán với các OEMs (nhà cung cấp thiết bị gốc) ghi nhận nhiều kết quả tích cực. Hầu hết các nhà thầu đều bày tỏ thiện chí tiếp tục đồng hành, cung cấp thiết bị cho dự án, đồng thời sẵn sàng chia sẻ chi phí và rủi ro với chủ đầu tư. Dự kiến, lò hơi số 1 sẽ hoàn thành lắp đặt, thử áp ngày 15/5/2026, phấn đấu đốt lửa lần đầu vào tháng 12/2026 và phát điện vào tháng 9/2027.

Lò hơi của Nhiệt điện Long Phú 1 do nhà thầu TKZ (Công ty Lò hơi Taganrog, Nga) thiết kế và chế tạo, công suất 2 x 600MW, thuộc loại siêu tới hạn - yêu cầu cao về kỹ thuật, độ chính xác và an toàn tuyệt đối trong quá trình lắp đặt, nhất là lò hơi tích hợp nhiều hệ thống hiện đại như kết cấu thép chịu lực, ống sinh hơi, quá nhiệt, bộ thu hồi nhiệt,…

Theo kỹ sư Vũ Ngọc Tuấn, trong điều kiện chưa có sự hỗ trợ của đội ngũ chuyên gia nhà thầu TKZ tại công trường, Ban Quản lý dự án Điện lực dầu khí Long Phú 1 đã huy động các chuyên gia, kỹ sư trong và ngoài ngành cùng nhà thầu trong nước chủ động nghiên cứu thiết kế, áp dụng giải pháp thi công phù hợp với thực tế, bảo đảm kỹ thuật, tiến độ và an toàn trong từng công đoạn. Đến nay, nhà thầu đã cẩu lắp thành công các ống góp bộ thu hồi nhiệt lò hơi số 1, đồng thời vệ sinh, làm sạch các bộ phận chức năng của hệ thống thu hồi nhiệt, sẵn sàng cho các giai đoạn lắp đặt tiếp theo.

Chủ động trước các tình huống

Trưởng Ban Quản lý dự án Điện lực dầu khí Long Phú 1 Hà Đình Niên cho biết: Triển khai thi công, Ban Quản lý dự án Điện lực dầu khí Long Phú 1 đã phối hợp chặt chẽ với nhà thầu PTSC lắp đặt lò hơi cho tổ máy 1 và 2. Trong giai đoạn đầu, những khối kết cấu, thiết bị áp lực đầu tiên sau một thời gian dài phủ bạt đã được dựng lên, thiết bị chính được tập kết, đưa vào vị trí lắp đặt. Hai cẩu tháp lớn phục vụ thi công cũng đã hoàn tất lắp dựng, chuẩn bị cho các giai đoạn tiếp theo. Đến nay, các hạng mục đều bảo đảm yêu cầu về kỹ thuật, an toàn và tiến độ đề ra.

Với lò hơi số 1, nhà thầu đã hoàn tất lắp đặt 6 ống góp bộ hâm và tiếp tục thi công module 3 của bộ hâm nước. Cùng với đó, lò hơi số 2 cũng được triển khai đồng bộ khi lắp thiết bị áp lực,… Bên cạnh việc thi công hạng mục chính, việc bảo quản, bảo dưỡng thiết bị cũng được duy trì thường xuyên để đáp ứng chất lượng, độ bền, sẵn sàng vận hành trong thời gian tới.

Ban Quản lý dự án Điện lực dầu khí Long Phú 1 cũng phát hành hồ sơ mời thầu và đang tiến hành đánh giá hồ sơ dự thầu cho một số gói thầu quan trọng như hệ thống vận chuyển than, hệ thống xử lý nước, hệ thống xử lý tro xỉ và chất thải máy nghiền than,…

“Việc đàm phán với các OEMs (nhà cung cấp thiết bị gốc) hiện hữu ghi nhận nhiều kết quả tích cực, các nhà thầu phụ đều có thiện chí tiếp tục đồng hành, cung cấp thiết bị cho dự án cũng như sẵn sàng chia sẻ chi phí và rủi ro với chủ đầu tư. Trong quá trình triển khai, lãnh đạo Petrovietnam thường xuyên giao ban, theo dõi sát tiến độ và cho ý kiến chỉ đạo các tình huống phát sinh, kịp thời tháo gỡ vướng mắc, không để ảnh hưởng tiến độ chung”.

Ông Phan Tử Giang, Phó Tổng Giám đốc Petrovietnam, tại dự án Nhiệt điện Long Phú 1

Theo ông Phan Tử Giang, Phó Tổng Giám đốc Petrovietnam, tại dự án Nhiệt điện Long Phú 1, công tác đàm phán hợp đồng cho 13 gói thầu đang được lãnh đạo Petrovietnam chỉ đạo đơn vị chức năng liên quan xúc tiến, trong đó, gói thầu kiểm tra thiết bị STG của GEV đã hoàn tất ký kết; các gói thầu còn lại sẽ tiếp tục lựa chọn, bảo đảm đúng tiến độ và chất lượng yêu cầu.

“Việc đàm phán với các OEMs (nhà cung cấp thiết bị gốc) hiện hữu ghi nhận nhiều kết quả tích cực, các nhà thầu phụ đều có thiện chí tiếp tục đồng hành, cung cấp thiết bị cho dự án cũng như sẵn sàng chia sẻ chi phí và rủi ro với chủ đầu tư. Trong quá trình triển khai, lãnh đạo Petrovietnam thường xuyên giao ban, theo dõi sát tiến độ và cho ý kiến chỉ đạo các tình huống phát sinh, kịp thời tháo gỡ vướng mắc, không để ảnh hưởng tiến độ chung”, ông Phan Tử Giang khẳng định.

Chủ tịch Hội đồng thành viên Petrovietnam Lê Mạnh Hùng cho biết, Đảng bộ Tập đoàn và các đơn vị trực thuộc đã quán triệt nghiêm túc Nghị quyết 952, trong đó, củng cố và hoàn thiện xây dựng đội ngũ nhân sự “dám nghĩ, dám làm, dám chịu trách nhiệm” nhằm đáp ứng yêu cầu thực tiễn cũng như phát huy tinh thần “một đội ngũ, một mục tiêu”, đặc biệt là xây dựng các mốc tiến độ chi tiết, phát động thi đua để hoàn thành từng “đường găng” tiến độ.

(Còn nữa)
